A ISA ENERGIA BRASIL, líder em transmissão de energia no País, concluiu a modernização da linha de transmissão de 138 kV Araras – Baldin – Porto Ferreira, que representa um importante avanço estrutural no sistema elétrico do interior paulista. Com investimento estimado em cerca de R$ 100 milhões (Capex ANEEL), o empreendimento quase triplicou a capacidade de escoamento em um dos principais corredores de transporte de energia do Estado de São Paulo, que possibilita a expansão nas atividades industriais, especialmente do polo ceramista na região de Araras.
A obra contribuirá também para o escoamento de energia renovável gerada a partir da biomassa de cana de açúcar, reforçando o abastecimento de quatro municípios (Araras, Leme, Pirassununga e Porto Ferreira, no interior do Estado), com benefício direto a cerca de 355 mil pessoas. Além disso, permite operar em uma potência até 2,6 vezes maior do que a anterior, sendo essencial para a transição energética do País.

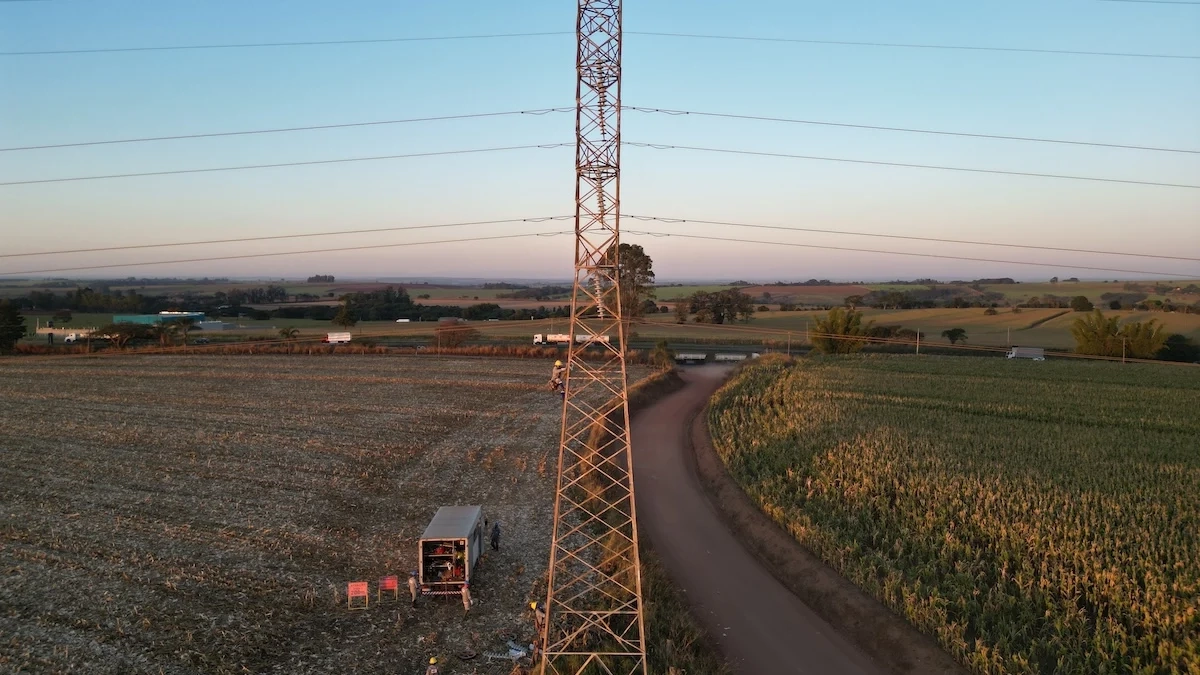

O projeto envolveu a recapacitação de 56,7 quilômetros de linhas de transmissão, com renovação de 46 torres e substituição de cabos para-raios convencionais por cabos especiais (Optical Ground Wire). O escopo do empreendimento ainda englobou a renovação de equipamentos e cabos na Subestação Porto Ferreira.
“O destaque técnico ficou por conta da substituição do cabo condutor existente por um cabo especial com núcleo interno de carbono e alta capacidade de condução de corrente, que suporta temperaturas mais elevadas com menor perda de eficiência e é mais leve que os condutores convencionais”, comenta Rayane Neves, gestora de obras responsável pelo projeto. Além disso, foram utilizados cabos que contam com núcleo formado por quatro fibras ópticas, o que possibilita verificar sua integridade, sendo uma aplicação inédita na América do Sul.
Durante execução do projeto, não houve necessidade de supressão de vegetação e todas as etapas do projeto seguiram critérios rigorosos de gestão de resíduos e controle de emissões, como replantio de grama, coleta seletiva no canteiro de obras, destinação de dejetos químicos a empresa licenciada e controle de CO₂ nos caminhões para evitar o consumo desnecessário de combustível.
Além disso, o empreendimento contou com boas práticas ambientais, como plantio de araucárias em área de preservação no município de Santa Cruz da Conceição (SP), além de doação de mudas para a comunidade local e de óleo vegetal e madeira para a Associação Socioambiental Sementes do Amanhã (ASA2), da cidade de Pirassununga (SP).
Cerca de 170 empregos diretos e indiretos foram gerados durante as obras. Com a energização, o empreendimento habilita o recebimento de Receita Anual Permitida (RAP) de cerca de R$ 8,8 milhões.
“Com a entrega, o sistema elétrico do interior paulista está mais preparado para as demandas de energia do presente e do futuro, ampliando o escoamento de fontes renováveis, impulsionando a produtividade das indústrias locais e contribuindo para a transição energética no País”, conclui Dayron Urrego, diretor-executivo de Projetos da ISA ENERGIA BRASIL.
A iniciativa faz parte do Plano de Renovação de Ativos da ISA ENERGIA BRASIL para a modernização do parque instalado, que engloba projetos de reforços e melhorias, com execução de obras para aumentar a capacidade e confiabilidade do sistema elétrico. No primeiro trimestre, a empresa investiu R$ 306 milhões para modernizar a rede existente no Estado de São Paulo, volume 26% superior ao registrado no mesmo período de 2024, com a substituição de 268 equipamentos entre transformadores, disjuntores, chaves seccionadoras, sistemas de proteção e linhas de transmissão.
Entre 2025 e 2029, a companhia investirá aproximadamente R$ 5,5 bilhões em projetos de reforços e melhorias já autorizados pela Agência Nacional de Energia Elétrica (Aneel). Os investimentos nos projetos são realizados com a colaboração do Banco Nacional de Desenvolvimento Econômico e Social (BNDES).
